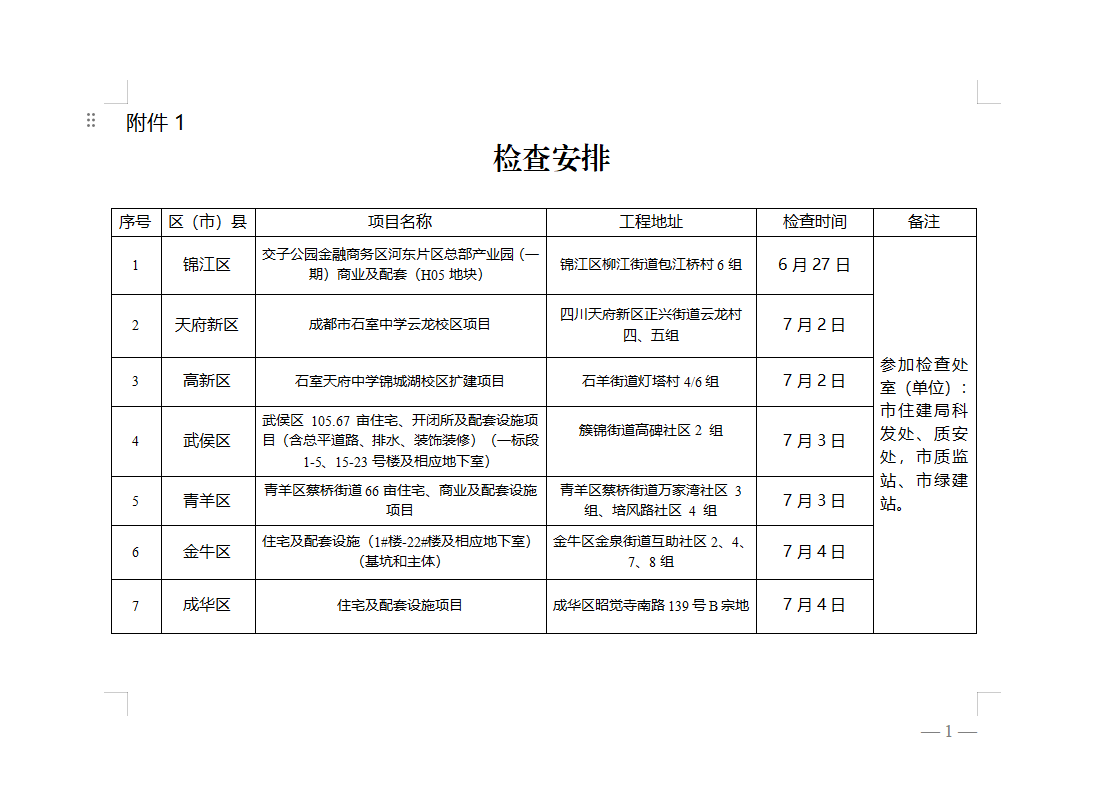

一、檢查范圍
天府新區、高新區、錦江區、青羊區、金牛區、武侯區、成華區處于裝飾裝修階段的房屋建筑工程項目。
二、檢查時間
2025年6月—7月。
三、檢查方式
按照“雙隨機、一公開”的原則,采取現場檢查的方式,抽查項目在施工過程中落實綠色建筑、裝配式建筑、建筑節能情況,主要包括資料查閱、實體檢查、座談反饋等形式。根據“一碼檢查”工作要求,嚴格按照《成都市涉企綜合監管平臺操作手冊》步驟,檢查前落實行政檢查備案工作,檢查中落實行政檢查執行工作,檢查后落實行政檢查評價工作。同時建立完善檢查臺賬,督促問題整改落實,確保檢查形成閉環。
四、檢查內容
(一)綠色建筑。重點檢查成都市住房和城鄉建設局等7部門《關于印發成都市綠色建筑創建行動實施計劃的通知》(成住建發〔2021〕121號)《成都市住房和城鄉建設局關于進一步明確我市民用建筑執行綠色建筑等級要求的通知(成住建規〔2022〕11號)等相關文件執行情況。
(二)裝配式建筑。重點檢查《成都市住房和城鄉建設局關于進一步提升我市建設工程裝配式要求的通知》(成住建規〔2021〕5號)《關于落實我市建設工程裝配率相關要求的通知》(成住建發〔2024〕153號)等相關文件執行情況。
(三)建筑節能。重點檢查《建筑節能與可再生能源利用通用規范》GB55015-2021《成都市民用建筑節能設計導則及審查要點(2022版)》等相關文件執行情況。

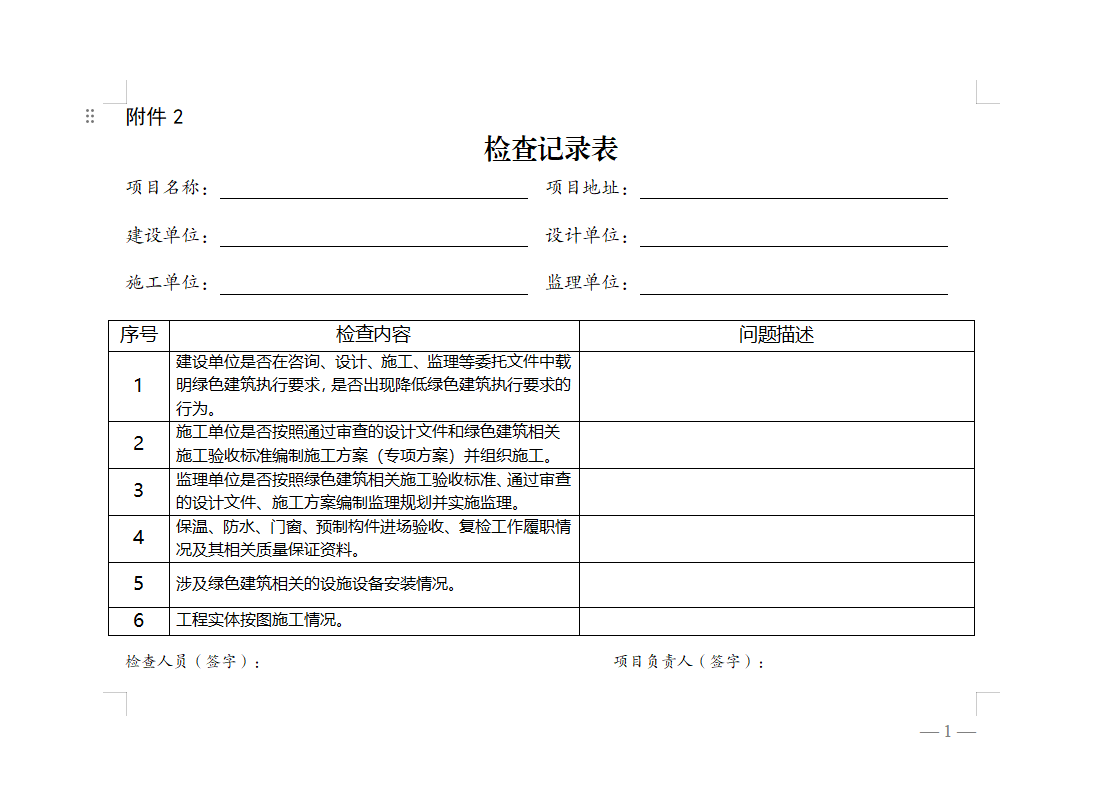

(四)工程實體質量管控。重點檢查施工驗收執行情況,具體抽查項目施工現場是否按照審查合格的設計文件施工,保溫、防水、門窗、預制構件進場驗收、復檢工作履職情況及其相關質量保證資料,并抽測相關材料。
五、人員安排
市住建局科發處、質安處會同市質監站、市綠建站組成專項檢查工作組,按職責劃分開展專項監督檢查,區(市)縣住建主管部門派員參與。
六、工作要求
根據工作安排,檢查至少兩人前往,工作人員不足兩人要求時,可以抽取綠色建筑(節能)專業人才參加。檢查工作應遵守黨風廉政要求,不得干擾企業正常生產,不得增加企業負擔。
